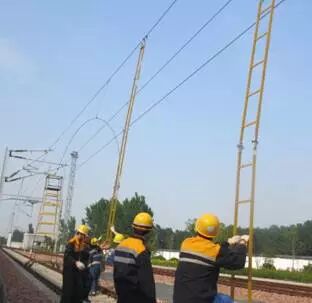

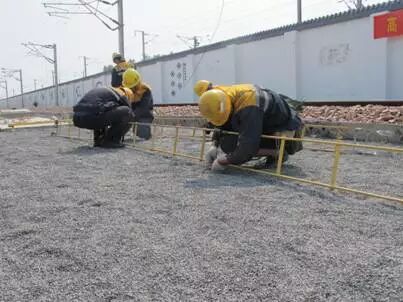

3.1 抢修作业组到达现场后,将挂梯打开组装,大绳滑轮组根据现场情况调节到合适长度,打开手扳葫芦,将链条理顺。高空人员在工具包内各装紧线器2个、扭矩扳手1把、铜绑扎线若干、砂纸1张,做好抢修准备。

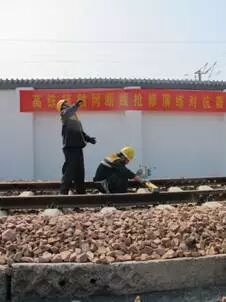

3.2 地线人员根据抢修负责人安排,到达指定支柱处,做好地线下部连接,待电调下达停电作业命令后,验电接地。留一人防护并向断线两端巡视至中锚和下锚处,观察设备变化情况。另一人返回断线地点辅助作业。

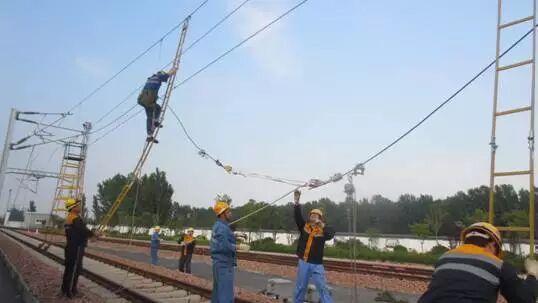

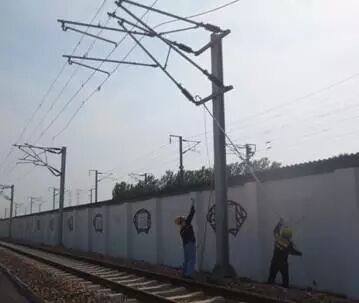

3.3 地线装设完毕后,将两个挂梯在断线处挂在承力索上,根据现场实际情况,高空人员分别在接触线断头500mm处和1200mm处安装紧线器,注意两个紧线器挂环方向相反。将大绳滑轮组挂在靠近断头的两个紧线器上。

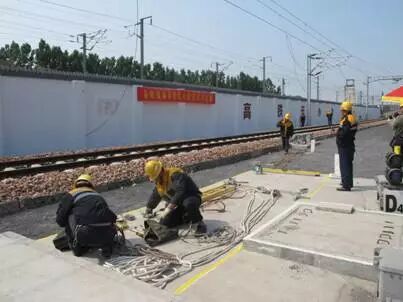

3.4 手扳葫芦本体由中锚侧高空人员挂在内侧紧线器上,辅助人员开始拉大绳滑轮组,将大绳滑轮组紧起后,绳头固定在钢轨上。

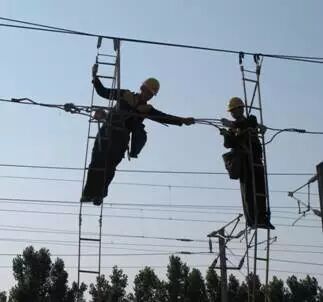

3.5 下锚侧高空作业人员将手扳葫芦挂钩挂在另一端内侧紧线器上后,选择合适位置对接触线进行打磨后开始安装电联接线夹,并将电联接线绑扎在接触线上。

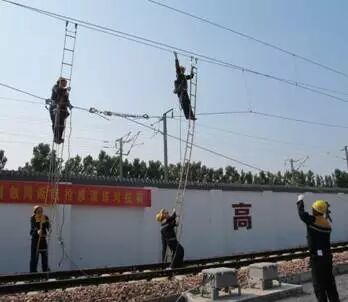

3.6 中锚侧高空人员在手扳葫芦挂钩挂好后,开始摇手扳葫芦紧线,将接触线拉紧至5150mm以上后,拆除大绳滑轮组,将手扳葫芦多余链条固定在承力索上。然后选择合适位置打磨导线安装电联接线夹。安装电联接时尽量把电连接线拉紧。

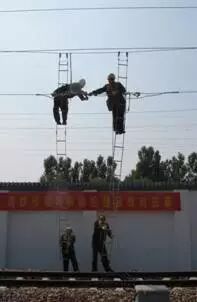

3.7 高空人员在确认手扳葫芦、电连接线固定牢靠后,撤离到地面。地面辅助人员利用激光测量仪测量导高不低于5150mm后,由抢修负责人通知防护人员从中锚和下锚处巡视返回地线处,确认设备无侵入行车限界后,撤出地线,清点工具。
3.8 抢修负责人通知驻台联络员消除电调命令。待人员撤离封闭网后消除行调命令,并确定动车组降弓的通过具体公里标。
注意事项:使用挂梯必须在田野侧使用,辅助工具材料不得放在两线间。
