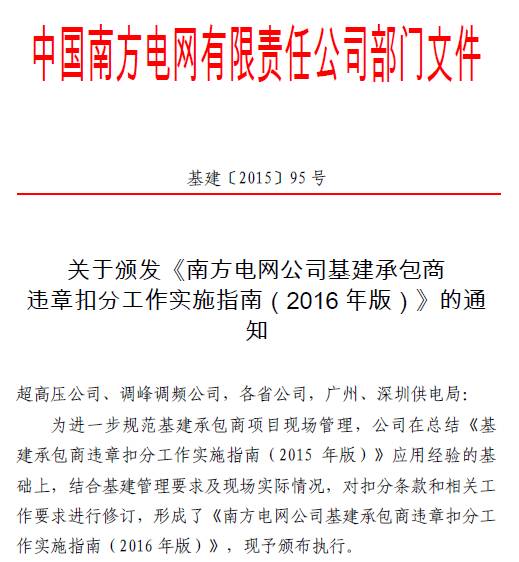

2022-03-24 00:27:42
南方电网公司基建承包商违章处罚条款(2016年版)
序号 | 管理 范畴 | 违章现象 | 违章代码 | 责任单位 | 扣分标准 | 处罚细则 |
1 | 项目管理 | 未办理开工/复工报告擅自施工,或停工令执行不到位。 | WZ01 | 施工/监理 | 2 | 1、出现以下任一违章行为扣2分: ①施工单位未提交工程开工报审表,或未经审核批准擅自施工;(★) ②复工前未提交复工申请,并经审批;(★) ③开工/复工前不具备施工条件或未经检查验收合格擅自施工;(★) ④停工令执行不到位。(★) |
2 | 项目管理 | 承包商或分包商主要管理人员现场管理、服务缺位;承包商管理人员与投标组织架构不一致且未履行变更手续;分包商现场负责人与报审架构不一致且未履行变更手续;承包商未及时、准确在基建信息系统中录入数据。 | WZ02 | 设计/施工/监理 | 1 | 1、施工单位项目经理、分包单位现场负责人、监理单位项目总监理师长期不在现场,管理缺位扣0.5分。 2、施工单位项目经理、监理单位项目总监理师与投标组织架构不一致且未履行变更手续扣0.3分。分包单位现场负责人与报审架构不一致且未履行变更手续扣0.3分。 3、施工单位、分包单位现场技术负责人、安全员、质检员,监理单位现场监理工程师现场缺位,每人扣0.2分,累计扣至1分为止。 4、设计单位工地代表现场服务缺位,扣0.2分,累计扣至1分为止。 5、若承包商存在信息系统录入及时性和准确性问题,且经提醒后仍执行较差,扣0.1分。 |
3 | 进度管理 | 未及时编制、审核和调整现场三级进度计划。 | WZ03 | 施工/监理 | 0.5 | 1、出现以下违章行为扣0.2分: ①施工单位未及时编制三级进度计划并报监理单位审核;(★) ②监理单位未认真审核施工单位上报的三级进度计划; ③当工程进度发生较大变化时,施工单位未及时进行调整并履行报审手续。 2、施工单位编制的三级进度计划中,根据工程实际情况,每缺少一项单位工程扣0.1分,累计扣至0.5分为止。 3、施工单位执行三级进度滞后,实际进度与进度计划不符,每一项单位工程扣0.1分,累计扣至0.5分为止。 |
4 | 技术管理 | 设计原因导致延误工期、发生重大设计变更、图纸与现场不符。 | WZ04 | 设计 | 1 | 1、设计单位失误导致重大设计变更的扣1分。(★) 2、出现以下任一违章行为,每处扣0.1分,累计扣至1分为止: |
5 | 技术管理 | 设计单位对设计交底及图纸审查会议中相关单位提出的问题未在所要求时间内答复,或设计质量不符合要求。 | WZ05 | 设计 | 1 | 1、出现以下任一违章行为扣1分: ①设计单位未进行设计交底;(★) ②设计单位未参加图纸审查会议;(★) ③设计单位未书面确认相关图纸审查意见,或未在所要求时间内答复相关单位提出的问题; ④设计单位未按规定时间交付初步设计文件、施工图纸及预算文件、收口报告和竣工图;(★) ⑤施工图及预算建设规模、主要技术方案与初设及批复不一致,或初步设计建设规模、主要技术方案与可研批复不一致。(★) 2、相关记录和资料流于形式的,每项扣0.2分,累计扣至1分为止。 |
6 | 技术管理 | 未按要求执行标准设计和典型造价、绿色电网建设指南和设计评审质量控制文件。 | WZ06 | 设计/施工 | 1 | 1、出现以下任一违章行为扣设计单位1分: ①未采用标准设计和典型造价,无正式书面说明;(★) ②评审阶段,不能提供使用标准设计和典型造价授权码;(★) ③未按照设计评审质量控制文件开展评审工作;(★) ④未按不同建设阶段要求,在标准设计和典型造价应用平台上报信息;(★) ⑤新建工程未按绿色电网建设行动指南提供相应设计文件;(★) ⑥未见标准设计和典型造价应用情况统计表;(★) ⑦工程技术经济指标控制不合理,造成单位造价虚高(非设备材料市场价格波动、建设场地等客观因素影响,单位造价高出同类工程平均水平30%以上)。(★) 2、未按照施工图纸施工,扣施工单位1分。 |
7 | 采购管理 | 出现转包、违法分包和挂靠行为的。 | WZ07 | 设计/施工/监理 | 12 | 违反以下一款或若干条款的,扣12分:(★) ①出现转包行为; ②出现违法分包行为; ③出现挂靠行为。 发包商和分包商连带扣分。 |
8 | 采购管理 | 承包商使用未在南方电网公司登记建档的分包商。 | WZ08 | 设计/施工/监理 | 3 | 1、分包商(含专业分包、劳务分包)未在南方电网公司登记建档,扣3分(同时扣罚分包商和发包方)。(★) 2、分包商持有的资质与从事的专业施工要求不符,扣1分(同时扣罚分包商和发包方)。(★) |
9 | 采购管理 | 承包商或分包商诚信缺失。 | WZ09 | 设计/施工/监理 | 3 | 1、出现以下任一违章行为扣3分: ①在申请承包商登记建档或接受资质能力评价中存在伪造、变造资料等不诚信行为;(★) ②监理单位在承包商项目履约评价中偏差率>15%;(★) ③在人员资料、管理文件、过程及验收记录文档中存在造假行为。(★) 2、技术人员、注册人员不满足企业资质要求,扣2分。(★) |
10 | 安全管理 | 项目建设阶段或投运后,发生安全质量事故事件。 | WZ10 | 设计/施工/监理 | 12 | 负主要责任或直接责任的承包商(分包商)应分别扣罚:12分(事故)、9分(一级事件)、6分(二级事件)、3分(三级事件)、2分(四级事件)、1分(五级事件);其余承包商(分包商)酌情扣分。(★) |
11 | 安全管理 (人) | 监理单位、施工单位管理人员未持证上岗,或证书与岗位不对应;特种作业人员未持证上岗;作业人员进场前未经现场安全教育培训合格即上岗作业。 | WZ11 | 施工/监理 | 1 | 1、施工、监理项目部未建立安全生产责任制,扣1分。 2、现场总监理师未持有国家或行业相应资格证书每人每次扣1分;资格证书失效,每人每次扣0.5分。(★) 3、现场监理工程师、监理员未持有国家或行业相应资格证书或证书失效,每人每次扣0.2分。(★) 4、施工单位项目经理未持有相应的注册建造师资格证书每人每次扣1分;资格证书失效,每人每次扣0.5分。(★) 5、施工单位项目总工、技术员、安全员未持有相应资格证书或证书失效,或与岗位不对应,每人每次扣0.2分。(★) 6、施工单位特殊工种人员未持有执业资格证书或证书失效,或与岗位不对应,每人每次扣0.2分。(★) 7、作业现场未进行安全技术交底,每人每次扣0.2分。 8、现场施工作业人员未能提供安规考试记录或安规考试造假,每人每次扣0.1分。(★) |
12 | 安全管理 (机) | 施工机具(含特种设备)管理不规范。 | WZ12 | 施工/监理 | 2 | 1、特种设备出现以下任一违章行为的,扣1分: ①进场未报审、未定期进行检查、维护保养和检验(检测);(★) ②安装和拆卸单位不具备资质;安装、拆卸方案未经审查;(★) ③未办理使用登记证。(★) 2、运输索道、机动绞磨、卷扬机、手拉葫芦、手扳葫芦、防扭钢丝绳、钢丝绳套、卡线器、紧线器等受力机具、工器具未按要求进行检验、校验的,每项扣0.2分,累计扣至2分为止。 3、砂轮机、切割机、锯木机刀片等有裂纹、破损仍在使用;机械转动部分保护罩破损或缺失,每项扣0.2分,累计扣至2分为止。 4、邻近带电设备施工时,现场处于使用状态的施工机械(具)和设备无人看护,对运行设备构成安全隐患,扣2分。 |
13 | 安全管理 (机) | 作业人员个人防护用品配备或使用不符合要求。 | WZ13 | 施工/监理 | 0.5 | 1、出现以下任一违章行为扣0.2分: ①用人单位未按规定给作业人员配备合格的安全帽、安全带、劳保鞋等防护用品;(★) ②个人防护用品未进行定期检验。(★) 2、施工人员未佩戴劳动防护用品或与作业任务不符,每处扣0.1分。 3、施工人员使用个人防护用品不规范,每处扣0.1分。 |
14 | 安全管理 (机) | 起重吊装区域未设警戒标志、无专人指挥;绞磨或卷扬机放置不平稳,锚固不可靠;吊件或起重臂下方有人通过或逗留;在受力钢丝绳、索具、导线的内角侧有人。 | WZ14 | 施工/监理 | 0.5 | 出现以下任一违章行为扣0.5分: ①起重吊装区域未设警戒线(围栏或隔离带)和悬挂警示标志; ②起重吊装作业未设专人指挥; ③绞磨或卷扬机放置不平稳,锚固不可靠; ④吊件或起重臂下方有人逗留或通过; ⑤在受力钢丝绳、索具、导线的内角侧有人。 |
15 | 安全管理 (机、法) | 脚手架及跨越架搭设、使用、管理不规范。 | WZ15 | 施工/监理 | 0.5 | 出现以下任一违章行为扣0.5分: ③脚手架、跨越架未经监理单位、使用单位验收合格,未挂牌即投入使用;(★) |
16 | 安全管理 (料、法) | 氧气瓶与乙炔瓶同车运输或混放,氧气瓶、乙炔瓶放置相距不足5米、距明火不足10米、无垂直放置、无防倾倒措施。使用中的乙炔瓶没有防回火装置,氧气软管与乙炔软管混用或有龟裂、鼓包、漏气。 | WZ16 | 施工/监理 | 0.5 | 1、出现以下任一违章行为扣0.5分: ①氧气瓶与乙炔气瓶同车运输; ②氧气瓶与乙炔瓶放置相距不足5米; ③氧气瓶或乙炔瓶距明火不足10米、未垂直放置、无防倾倒措施; ④使用中的乙炔瓶没有防回火装置。 2、氧气软管与乙炔软管混用或有龟裂、鼓包、漏气,扣0.2分。 |
17 | 安全管理 (料、法) | 危化品、爆破品管理要求执行不到位。 | WZ17 | 施工/监理 | 0.5 | 1、出现以下任一违章行为扣0.5分: ①爆炸物品安全管理人员、仓库管理人员和爆破作业人员不具备资格; ②将爆炸物品存放在不具备安全存放条件场所; ③爆破作业时安全防护措施不符合规范要求。 2、出现以下任一违章行为扣0.2分: ①危险化学品存贮管理、运输人员未经岗位技术培训考核合格后即上岗作业; ②危险化学品露天存放或未经有效隔离、隔开储存; ③未在危险化学品作业场所和安全设施、设备上设置明显的安全警示标志; ④危险品未按规定装运; ⑤危险化学品作业时未采取必要的安全防护措施。 |
18 | 安全管理 (法) | 现场安全“四步法” 未落实。 | WZ18 | 施工/监理 | 1 | 1、出现以下任一违章行为扣0.2分: ①未执行作业指导书,或作业指导书未做差异化分析,或内容与现场实际不符; ②现场作业未进行安全风险分析及预控,或与实际情况不符; ③无安全施工作业票作业,或作业票填写的相关内容与现场严重不符; ④未开站班会,或站班会安全技术交底等“三交”、“三查”工作与现场实际不符,安全控制措施未真正落实。 2、未在施工前对危险性较大的分部分项工程(基坑支护与降水工程、土方开挖工程、模板工程、起重吊装工程、脚手架工程、拆除、爆破工程等)单独编制安全专项施工方案,每项扣0.2分。 |
19 | 安全管理 (法) | 施工临时用电不规范。 | WZ19 | 施工/监理 | 0.5 | 出现以下任一违章行为扣0.5分: ①电源箱设置不符合“一机、一闸、一保护”要求; ②漏电保护器的选用与供电方式、作业环境等不一致、不匹配; ③未使用插头而直接用导线插入插座,或挂在刀闸上供电; ④保险丝采用其他导体代替; ⑤电源箱和用电机具未接地或接地不规范; ⑥电源线的截面、绝缘、架设(敷设)、接线、刀闸安装等不满足规范要求。 |
20 | 安全管理 (法) | 跨越、临近带电设备作业未做好有效安全措施,未与带电设备保持相应电压等级的安全距离。 | WZ20 | 施工/监理 | 3 | 1、未执行“两票三制”;跨越、临近带电设备作业前未制定落实“退重合闸”等相应安全措施;安全距离不满足要求时,未停电作业;扣3分。 2、跨越、临近带电线路架线施工时未制定及落实防止导地线脱落、滑跑、反弹的后备保护措施;临近带电线路架线施工时,导地线、牵引机未接地,临近带电线路组塔时吊车未接地;扣2分。 3、同塔多回线路中部分线路停电的工作未采取防止误登杆塔、误进带电侧横担措施,扣2分。 4、现场作业人员、工器具、起重机械设备与带电线路(设备)不满足安全距离要求,扣3分。 5、跨越、临近带电线路(设备)施工无专人监护,扣1分。 6、在带电区域内或邻近带电导体附近,使用金属梯,扣1分。 |
21 | 安全管理 (法) | 停(复)电作业未按规定进行验电、挂接地线、挂标识牌,接地线装设不可靠。或高压试验未装设隔离措施、标示牌,加压过程无专人监护。 | WZ21 | 施工/监理 | 3 | 1、未接到停电许可工作命令前,施工人员接近带电体;接到已停电许可工作命令后,装设接地线前,未安排人员进行验电;未经许可擅自改变接地线装设地点;扣3分。 2、验电使用不同电压等级的验电器或绝缘棒;验电时使用的验电器或绝缘棒不合格;验电时未戴绝缘手套或未逐相验电;扣2分。 3、同杆塔架设有多层电力线时,未按先验低压,后验高压,先验下层,后验上层,先验近侧,后验远侧的顺序验电;扣2分。 4、验电未设专人监护;验电时人体与被验电设备的距离不符合安全距离要求;未挂接地线、挂标识牌,接地线装设不可靠;扣2分。 5、高压试验区周围未设置遮栏;遮栏上未悬挂 “止步,高压危险!”标示牌;户外试验无专人监护;试验设备金属外壳未接地;扣1分。 6、试验中的高压引线及高压带电部件至遮栏(含屏蔽遮栏)的距离小于规定的安全距离,扣1分。 7、加压过程无专人监护,操作箱操作人员未穿绝缘靴或未站在绝缘台(垫)上(远程操作除外),扣1分。 8、被试验设备做完耐压试验后接地放电时,用手拿地线进行放电,扣1分。 9、恢复送电前,出现以下违章行为时,每项扣3分: ①工作负责人未对现场进行周密检查; ②未拆除全部接地线并核对; ③未收回全部工作票; ④未撤离全部施工作业人员。 10、采用预约停送电的方式在设备或母线上进行工作,扣3分。 |
22 | 安全管理 (法) | 仓库、宿舍、加工场地、办公区、油务区、动火作业区及重要机械设备旁或山林、牧区,未配置相应的消防器材、设施,或消防器材、设施过期、失效。 | WZ22 | 施工/监理 | 0.2 | 1、仓库、宿舍、加工场地、办公区、油务区、动火作业区及重要机械设备旁或山林、牧区,未配置相应的消防器材、设施,每处扣0.2分。(★) 2、出现以下任一违章行为,每处扣0.1分,累计扣至0.2分为止: ①消防器材、设施无专人管理,未定期检查并填写记录;(★) ②消防器材、设施过期或失效。(★) |
23 | 安全管理 (法) | 使用无防滑措施的梯子;使用梯子时,无人扶持或绑牢;梯子与地面的倾斜角过大或过小(一般60°左右)。 | WZ23 | 施工/监理 | 0.2 | 出现以下任一违章行为扣0.2分: ①移动式梯子超范围使用(可在相对高度4m 以下,短时间内完成的工作中使用); ②使用无防滑措施梯子; ③使用移动式梯子时,无人扶持且无绑牢措施(即两种措施均未实施); ④使用移动式梯子时,与地面的倾斜角过大或过小(一般60°左右)。 |
24 | 安全管理 (法) | 作业过程中未做好防杆、塔倾倒措施。 | WZ24 | 施工/监理 | 3 | 1、出现以下任一违章行为扣1分: ①采用突然剪断导线、地线的做法松线;利用树木或外露岩石作牵引或制动等主要受力锚桩; ②杆塔组立前,未全面检查工器具;超载荷使用工器具;杆塔组立后,杆根未完全牢固或做好拉线即上杆作业; ③放线、撤线前未检查拉线、拉桩及杆根,不能适用时未加设临时拉线加固,转角杆无内角拉线;松动电杆的导、地线、拉线未先检查杆根,未打好临时拉线; ④在临近运行线路进行基础开挖施工时,未采取防止开挖对运行线路基础造成破坏的措施; ⑤铁塔组立时,地脚螺栓未及时加垫片,拧紧螺帽。 2、放线、紧线与撤线作业时,工作人员站或跨在牵引线或架空线的垂直下方的,扣3分。(★) 3、杆塔组立过程中,使用丙纶绳或其他绳具替代钢丝绳作临时拉线,扣3分。(★) |
25 | 安全管理 (环) | 基建工程“5S”管理要求执行不到位。 | WZ25 | 施工/监理 | 0.5 | 出现以下任一违章行为,每处扣0.1分,累计扣至0.5分为止: ①施工项目部未将“5S”管理要求纳入项目施工组织设计或安全文明施工策划等文件中;(★) ②现场成品保护差、安全文明状况差; ③检查发现的“5S”问题未按整改时间闭环。 |
26 | 安全管理 (环) | 配网工程现场未按规定设置 “安全文明施工管理十条规范”标识或未执行相关内容。 | WZ26 | 施工/监理 | 0.5 | 出现以下任一违章行为扣0.5分: ①配网工程现场未按规定设置 “安全文明施工管理十条规范”标识; ②配网工程现场未执行“安全文明施工管理十条规范”的相关内容。 |
27 | 安全管理 (环) | “四口”、“五临边”、预留埋管(顶管)口未设置明显标识及防护措施;在车行道、人行道上施工,未根据属地区域规定选用围蔽装置,或未在来车方向设置警示牌;施工作业人员在夜间或道路、地下洞室作业时未穿着符合规范的反光衣。 | WZ27 | 施工/监理 | 0.2 | 出现以下任一违章行为扣0.2分: ①“四口”、“五临边”、预留埋管(顶管)口未设置可靠防护安全围栏、盖板,未设置明显的标示牌、警示牌; ② 在车行道、人行道上施工,未根据属地区域规定选用围蔽装置,或未在来车方向设置警示牌; ③施工作业人员在夜间作业或道路、地下洞室作业时未穿着符合规范的反光衣。 |
28 | 质量管理 (人) | 监理人员对重大危险点、重要部位、关键工序未进行旁站监理。 | WZ28 | 监理 | 0.5 | 1、出现以下任一违章行为扣0.5分: ①未对高、特高风险,重要部位、关键工序,S点项目进行旁站监理; ②监理旁站记录未填写。 2、旁站记录不规范、不真实(记录表内容与现场不符,或旁站记录与监理日志内容不符),每处扣0.1分,累计扣至0.5分为止。 |
29 | 质量管理 (料) | 须送检的材料、试块(件)未实行见证送检、未按时送检。 | WZ29 | 施工/监理 | 0.5 | 1、出现以下任一违章行为扣0.5分: ①施工单位未及时按批量批次(配网可按标段)对须送检材料、试块(件)等进行送检,或未按时送检; ②监理单位未对送检的材料、试块实行见证取样。 2、出现以下任一违章行为,每处扣0.1分,累计扣至0.5分为止: ①见证取样送检记录与现场不符; ②相关送检证明材料缺失、有误。 |
30 | 质量管理 (法) | 存在未执行质量控制标准现象或《输变电及配电工程质量验收与评定标准》执行不到位。 | WZ30 | 设计/施工/监理 | 0.5 | 1、出现以下任一违章行扣0.2分: ①工程开工前,监理单位未按要求编制质量控制标准(WHS)设置表;(★) ②未按要求开展WHS质量控制; ③WHS检查分析表与实际不符,或合格率分级统计表内容不及时、真实、准确。 2、出现以下任一违章行为扣0.5分: ①未执行南网验评标准;(★) ②施工单位未报验隐蔽工程,或未通过监理验收擅自进行下道工序,或未进行隐蔽工程消缺; ③未填写隐蔽工程验收记录;(★) ④监理单位未组织相关单位进行隐蔽工程验收,或未经验收单位签字确认,或未督促施工单位进行消缺; ⑤设计单位接到监理单位通知后未参加隐蔽工程验收。 ⑥监理单位未进行质量验收;(★) 3、出现以下任一违章行为,每处扣0.1分,累计扣至0.5分为止: ①验评标准内容未同步记录; ②验评表格未填写数据,或填写的数据不真实; ③验收记录不齐全、不及时、数据不真实; ④三级质量验收不符合要求; ⑤未进行成品保护。 |
31 | 质量管理 (法) | 出现违反工程建设强制性标准的情况。 | WZ31 | 设计/施工/监理 | 0.5 | 出现以下任一违反工程建设强制性标准的情形,扣0.5分: ①设计、施工、监理单位未根据相关的法规和强制性标准要求编制强制性标准实施计划;(★) ②未按强制性标准实施计划同步进行检查; ③对检查发现的问题未及时进行整改; ④工程现场实体与工程建设强制性标准不符。 |
32 | 质量管理 (法) | 项目建设阶段,未按公司《设备缺陷管理办法》要求及时完成缺陷整改;项目投运后(质保期内)出现重大及以上设备质量缺陷。 | WZ32 | 设计/施工/监理 | 0.5 | 1、项目建设阶段,由于设计、施工单位原因造成的质量缺陷未按期整改的,每处扣0.1分,累计扣至0.5分为止。 2、项目投运后(质保期内),出现以下任一违章行为扣0.5分: ①由于设计、施工单位原因造成重大及以上质量缺陷,影响设备的安全运行; ②出现重大及以上质量缺陷时,监理单位未能提供相关履责记录。 |
33 | 造价管理 | 工程概、预算出现重大质量问题;或工程概、预算高估冒算等造成与实际结算出现重大偏差。 | WZ33 | 设计 | 1 | 出现以下任一违章行为扣1分: ①工程概、预算出现重大漏项、重复计费等重大质量问题;(★) ②工程概算、预算未执行信息化规约,并及时上传信息系统;(★) ③工程概、预算高估冒算等与实际结算出现重大偏差(非业主方变更原因),出现结算超概算或结算对比概算结余25%以上,20kV及以下配网项目为结算对比预算。(★) |
34 | 造价管理 | 报价未执行造价信息化规约;虚报、虚签工程量,套取工程进度款或结算款;变更不规范、及时;未及时确认完工工程量及甲供物资量、办理物资领退料。 | WZ34 | 设计/施工/监理 | 1 | 1、出现以下任一违章行为扣1分: ①施工单位报价未执行造价信息化规约;(★) ②设计变更不规范、及时,或未按要求同步出具变更预算;设计单位未核算实施后的设计变更费用及与设计相关的工程签证引起的费用变更;监理单位未核实费用变更;(★) ③变更完工工程量未“一单一算”,未“分阶段确认”合同内完工工程量;(★) ④施工、监理单位未及时确认甲供物资到货及使用量、办理物资领退料。(★) 2、虚报、虚签工程量,套取工程进度款或结算款: ①套取额达当期进度款10%及以上或单项合同结算额10%及以上的扣1分;(★) ②套取额达当期进度款10%以下或单项合同结算额10%以下的扣0.5分。(★) |
35 | 造价管理 | 未按计划、按标准提供结算资料;工程结算及结算技术经济指标未执行造价信息化规约。 | WZ35 | 设计/施工/监理 | 1 | 1、出现以下行为,对引起该行为的责任单位分别扣分: 未按送审结算资料清单要求提供结算资料,导致超结算通知书时间要求7天(含)以内扣0.4分,超14天(含)以内扣0.6分,超14天以上扣1分。(★) 2、施工单位工程结算无特殊原因不执行造价信息化规约扣1分。(★) 3、设计单位未提供结算技术经济指标,无特殊原因不执行造价信息化规约扣1分。(★) 4、施工单位对结算审核稿的复核,未按约定时间答复复核结果,或未按约定时间补充资料的,每次扣罚0.5分。 |
36 | 项目管理 | 承包商出现其他违反安规、质量规范的行为。 | WZ36 | 设计/施工/监理 | 0.5 | 违反《电力建设安全工作规程》、《电力安全工作规程》、《中国南方电网有限责任公司电力安全工作规程》或国家及行业质量规范,情节严重的,发生一起,扣罚0.2-0.5分。 |
37 | 项目管理 | 质保期(含调试投产阶段)履职不到位。 | WZ37 | 设计/施工/监理 | 0.2 | 出现以下行为,对引起该行为的责任单位分别扣分: ①未按规定向建设单位移交竣工资料的,每次扣罚0.1分;(★) ②遗留问题处理不及时,造成不良影响的,每次扣罚0.2分。 |
38 | 项目管理 | 履约承包商出现不良行为,且影响恶劣的。 | WZ38 | 设计/施工/监理 | 12 | 如在巡视、审计、案件查处、上级检查、交叉检查、举报、投诉和舆情处理等工作核实承包商有不良行为,且影响恶劣的。根据承包商违章行为事实,各级基建管理部门可视其严重程度直接对承包商进行违章扣分处罚。发现1起,可视其严重程度扣罚1-12分。 |
资料来源南方电网公司文件,由公司党群工作部编辑。
相关推荐
友情链接
Copyright © 2023 All Rights Reserved 版权所有 陕西小吃美食价格交流群
